Durchbruch beim Elbtunnel: SuedLink-Projekt erreicht Meilenstein vorzeitig
Lotta BrandtDurchbruch beim Elbtunnel: SuedLink-Projekt erreicht Meilenstein vorzeitig
Elbtunnel-Durchbruch: Wichtiger Meilenstein für den SuedLink-Stromkorridor erreicht

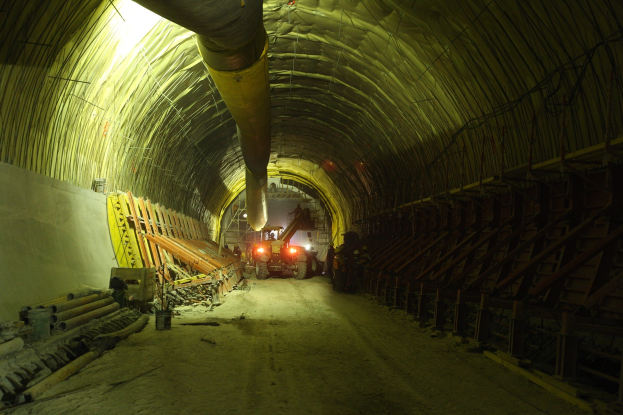

Der Elbquerungstunnel hat einen bedeutenden Meilenstein mit einem vorzeitigen Durchbruch erreicht. Die 5,2 Kilometer lange Röhre verbindet Wewelsfleth in Schleswig-Holstein mit Wischhafen in Niedersachsen und ist Teil des deutschen Stromtrassenprojekts SuedLink.
Die maschinelle Tunnelbohrung erfolgte mehrere Dutzend Meter unter dem Flussbett der Elbe. Die Baucrews bewältigten schwierige geologische Bedingungen, darunter wasserführende Bodenschichten. Doch auf den letzten 400 Metern ermöglichte stabiler Untergrund ein zügigeres Vorankommen.
Die tägliche Vortriebsleistung erreichte bis zu 32,6 Meter – das entspricht 25 vorgefertigten Betontübbings. In der besten Woche schaffte das Team 158,7 Meter. Dank dieser Leistungen gelang der Durchbruch früher als ursprünglich geplant.
Nun, da der Tunnel fertiggestellt ist, beginnen der Innenausbau und die technische Ausstattung. Die fertige Querung wird später Hochspannungs-Gleichstromkabel unter dem Fluss aufnehmen.
Der Baukonzern Porr bezeichnete das Projekt als eine Schlüsselinfrastruktur für die deutsche Energiewende. Der Tunnel ermöglicht die Verlegung der für den SuedLink-Korridor entscheidenden Stromleitungen. Im nächsten Schritt steht die Vorbereitung der Anlage für den Betrieb im Fokus.
